Índice de páginas: Costo del pavimento asfáltico


Preguntas frecuentes sobre el costo del pavimento asfáltico


Canciones originales: Costos de pavimentación con asfalto


¿Por qué es tan difícil determinar el costo exacto del pavimento asfáltico?


El mayor error de costos cometido en el pavimentado con asfalto


Cómo afecta el tamaño del proyecto al costo del pavimento asfáltico


Cómo el acceso y la distribución del sitio afectan el costo del pavimento asfáltico


Costos de preparación del sitio para pavimentación asfáltica: ¿Dónde va el dinero realmente?


Recubrimiento asfáltico frente a costo de reemplazo total: cómo elegir


Espesor del asfalto y diseño estructural: cómo afecta al coste.


Precios de las materias primas, mercados petroleros y por qué cambian los costos del asfalto.


Asfalto reciclado y RAP: qué son y cuándo conviene usarlos.


Drenaje: El factor de costo que protege todo lo demás


Detalles del pavimento asfáltico: Costos de bordes, transiciones y señalización vial.


Pavimentación residencial frente a pavimentación comercial: donde las cifras difieren


Asfalto vs. Hormigón: Una comparación de costes honesta


Asfalto frente a adoquines y ladrillos: la opción de superficie premium.


La estacionalidad y su efecto en el costo del pavimento asfáltico


¿Cuánto tiempo lleva pavimentar con asfalto?: Plazos desde el inicio hasta la puesta en circulación.


Cómo leer un presupuesto de pavimentación asfáltica


¿Por qué dos citas sobre asfalto pueden ser tan diferentes?


Por qué el presupuesto más barato para pavimentación con asfalto no siempre es la mejor opción.


¿Cuánto cuesta realmente pavimentar con asfalto en el sureste de Wisconsin?

Costes de mantenimiento: ¿Qué presupuestar después de pavimentar?


Qué preguntas hacer antes de firmar cualquier contrato de pavimentación asfáltica.


Cómo elegir un contratista de pavimentación asfáltica: qué buscar y qué evitar

Así es como luce realmente un presupuesto detallado para pavimentación con asfalto.


Recursos citados

Preguntas frecuentes sobre el costo del pavimento asfáltico

Las siguientes preguntas se encuentran entre las más frecuentes que formulan los propietarios al evaluar proyectos de pavimentación asfáltica. Las respuestas se basan en datos de mercado actuales, estándares de la industria y experiencia práctica.


Si tiene alguna pregunta que le gustaría que se añadiera a nuestra sección de preguntas frecuentes, póngase en contacto con nosotros.

Asphalt Paving FAQ - Purpose Contracting
No results for . Try a different word or phrase.

Current market data shows residential driveway installation running $7 to $13 per square foot nationally for a new installation, with the Milwaukee area typically falling in the $4 to $7 per square foot range for standard 3- to 4-inch work including demolition of an existing surface. Commercial parking lots run $3 to $8 per square foot, with larger open lots often toward the lower end. These are ranges — not quotes. Your project cost depends on your specific site conditions, scope, access, and local market.

The biggest cost drivers are site preparation requirements, base condition, drainage correction needs, project size and shape, site access and layout complexity, asphalt thickness and structural design, distance from the asphalt plant, fuel and material prices at the time of the project, and finishing details including transitions, striping, and utility adjustments. Site preparation alone accounts for 20 to 40 percent of total project cost on many jobs.

Preparation is where the structural work happens. Excavation and grading runs $1 to $3 per square foot for routine work and $5 to $10 per square foot for complex sites with significant grade correction or soft soil undercutting. Old pavement removal adds $1 to $3 per square foot. Installing a compacted aggregate base adds another $1 to $3 per square foot. Poor soil conditions requiring special preparation can increase total project cost by 15 to 25 percent. Skipping or shortcutting preparation is one of the most consistent predictors of premature pavement failure.

An overlay places new asphalt over an existing surface and costs approximately $1.50 to $4.50 per square foot. Full removal and replacement costs $4 to $8 per square foot or more depending on excavation depth and base work required. Overlays typically cost 40 to 60 percent less upfront and add 8 to 15 years of service life — but only when the existing base is structurally sound. An overlay on a failing base will reflective-crack through the new surface within a few years. Full replacement with proper base correction is the only durable solution when the structure has failed.

For a residential driveway carrying standard passenger vehicles, the Asphalt Institute minimum is 4 inches of hot-mix asphalt on a 6-inch compacted aggregate base. In practice, many contractors install 2 to 3 inches for light-duty work, which can be adequate in stable soil conditions — but thinner sections leave less margin if soils shift or heavy vehicles occasionally use the surface. Each inch of asphalt adds roughly $0.50 to $1.00 per square foot. Going thicker costs more upfront and almost always saves money long-term by extending the pavement's service life.

Commercial parking lots typically require a minimum of 4 inches of asphalt installed in two layers — a binder course and a surface course. Lots receiving delivery trucks, garbage trucks, or heavy repeated vehicle loads should be designed to 6 inches or more. Heavy industrial applications may require 7.5 inches of full-depth hot-mix asphalt. These thicknesses are based on AASHTO pavement design standards targeting a service life of 20 to 50 years depending on the resurfacing schedule.

The most common reason is scope difference, not quality difference. One contractor may include full removal, grading correction, stronger base prep, thicker asphalt, and drainage work. The other may propose an overlay with minimal prep and a thinner section. Both reference the same address and square footage. The meaningful comparison is scope-to-scope — what is being removed, what base design is specified, what asphalt thickness is included, and how drainage is being handled.

No. A lower quote that excludes necessary preparation, drainage correction, or structural design will produce pavement that fails early. Asphalt installed over failing base or without proper drainage correction commonly fails well within the first decade rather than the expected 15 to 25 years. Replacing a failed pavement costs significantly more than doing the job correctly the first time. The better value is the proposal that most accurately reflects the actual site conditions and scope of work required.

A properly installed, well-maintained asphalt driveway typically lasts 15 to 30 years. New construction installed on a sound base averages 20 to 25 years, with some surfaces lasting 30 or more with consistent maintenance. An overlay on an existing surface typically extends service life 8 to 15 years. Without maintenance, asphalt can lose approximately 10 percent of its structural integrity per 10 years, and after 20 years without care, cumulative integrity loss can approach 45 percent.

Yes, significantly. Catch basin installation runs $1,000 to $4,000 per unit. Catch basin repair or adjustment can cost $2,500 to $5,000 per structure. Linear drainage systems cost $10 to $25 per linear foot installed. These costs are not optional on sites that need them — water is the leading driver of pavement failure, and drainage correction during construction always costs less than fixing drainage problems through existing pavement later.

Larger projects typically cost more in total but less per square foot, because fixed costs like equipment mobilization and material delivery are spread across more area. A small residential driveway under 1,000 sq ft is expensive per square foot for this reason. A commercial parking lot of 10,000 sq ft runs $25,000 to $45,000 — approximately $2.50 to $4.50 per square foot — benefiting from production efficiency. Small lots under 5,000 square feet often carry higher per-foot rates.

Yes. Tight sites, narrow entrances, low-hanging trees, parked vehicles, proximity to buildings, grade changes, and phased access all slow paving operations and increase labor cost. Any area that equipment cannot reach efficiently must be hand-finished, which is more labor-intensive and more expensive per square foot. Complex site access can move a job's cost 15 to 25 percent in either direction compared to an open, easily accessible surface of the same size.

Asphalt is a petroleum-derived product — the heaviest residual fraction from crude oil refining. Research indicates that a 1 percent increase in crude oil prices leads to approximately a 0.7 percent increase in asphalt prices, with a typical lag of about 3 months. As of late 2025, liquid asphalt in North America was running approximately $0.64 per kilogram. Fuel prices also affect hauling and mobilization costs independently of raw material pricing.

Yes. Asphalt is a hot-delivered material with a limited working window after leaving the plant. Greater distance means higher hauling cost, and for projects far from a plant, transportation can represent 20 to 30 percent of total material cost. Distance also affects material quality at placement — asphalt that has been in the truck too long may cool below optimal placement temperature, affecting compaction and long-term performance.

For standard installations, asphalt runs $7 to $13 per square foot versus concrete at $8 to $20 per square foot — making asphalt significantly less expensive upfront, typically 40 to 50 percent cheaper for comparable scope. Concrete lasts longer on average (27.5 years versus 15 to 20 for asphalt), but requires less maintenance. Over a 30-year period, concrete's higher initial cost may be recouped by approximately year 15. In Wisconsin's freeze-thaw climate, asphalt's flexibility is a practical advantage over concrete's rigidity.

Old pavement removal costs approximately $1 to $3 per square foot for standard residential demolition, including hauling and disposal. Costs rise for thicker commercial sections, sites with limited access, or material containing contaminants. Labor accounts for up to 40 percent of demolition cost. Total demolition cost for a typical residential driveway commonly falls in the $500 to $3,000 range depending on size and thickness.

Standard parking lot striping runs $0.20 to $1.00 per linear foot for paint and $0.60 to $2.00 per linear foot for longer-lasting thermoplastic markings. Per-space pricing typically falls between $5 and $20 depending on stall size and layout complexity. ADA-compliant accessible spaces require additional marking and signage. Thermoplastic markings cost more upfront but last significantly longer than standard traffic paint, reducing restriping frequency.

Sealcoating runs $0.14 to $0.25 per square foot for commercial surfaces and $0.88 to $2.10 per square foot for residential driveways depending on condition and product type. Industry guidance recommends sealcoating 6 to 12 months after a new installation (allowing the asphalt to fully cure), then every 2 to 5 years based on traffic level and climate exposure. Regular sealcoating extends pavement life and reduces long-term maintenance cost significantly.

Milling is the process of grinding off the top layer of existing asphalt before placing new material. It restores surface geometry, improves drainage slope, and maintains elevation at garage transitions, sidewalks, and aprons. Milling costs approximately $0.25 to $0.75 per square foot for the milling operation. Milling is often part of a full resurfacing scope on commercial properties.

Yes, significantly. Sites with soft, organic, or unstable soils require undercutting — removing weak material and replacing it with stable engineered fill or aggregate before paving. Poor soil conditions can increase total project cost by 15 to 25 percent compared to a standard site. Soft areas paved over without correction produce pavement that settles, cracks, and fails from the bottom up, typically within a few years of installation.

The base course is the compacted aggregate layer — typically crushed stone — that sits between the prepared subgrade and the asphalt surface. It distributes traffic loads, provides drainage, and gives the asphalt a stable, uniform surface to bond to. Installation costs approximately $1 to $3 per square foot. Residential driveways typically use a 6-inch base; heavier commercial applications may use 8 to 12 inches or more. A strong base extends pavement life significantly; a weak or missing base is a primary driver of premature failure.

Hot-mix asphalt requires ambient temperatures above approximately 50°F for proper placement and compaction, limiting the Wisconsin paving season to roughly late April through October. Late-season work (September and October) can produce excellent results as cooler temperatures slow asphalt cooling — but weather windows close quickly. Spring paving carries the advantage of maximum scheduling availability. Fuel prices, which fluctuate seasonally, also affect mobilization and hauling costs year to year.

Water infiltration through surface cracks gradually saturates the base layer, reducing its load-bearing capacity. Saturated base material fails under traffic load, producing rutting, depression, and alligator cracking. In Wisconsin's freeze-thaw climate, water in the base freezes and expands, accelerating failure through frost heave. Drainage correction during construction always costs less than addressing it after pavement is in place.

Manhole covers, valve boxes, storm drain frames, and other utility structures must be adjusted to match the new pavement grade when paving changes surrounding elevation. Each adjustment typically costs $200 to $500 per structure depending on depth and type. A commercial lot with multiple utility structures can see this become a meaningful line item. Failing to address them produces misaligned utility covers that create drainage problems and surface hazards.

The key indicator is whether the existing base is structurally sound or has failed. Surface wear, oxidation, minor cracking, and fading are surface-level issues an overlay can address. Alligator cracking, significant settlement, soft spots that flex underfoot, edge deterioration from water infiltration, and drainage-driven failures are all signs of base failure — which an overlay cannot fix. A contractor who walks the surface carefully and explains what they see before recommending a scope is doing the evaluation correctly.

Yes. A rectangular driveway with clean lines is more efficient to pave than a curving, varying-width driveway with multiple edge transitions, landscaping borders, retaining walls, or tight access points. The more handwork required — areas equipment cannot efficiently reach — the higher the labor cost per square foot. Complex shapes are not priced the same as simple rectangles of equal area, and proposals should reflect that difference.

A complete commercial lot build-out — including site excavation, base preparation, asphalt paving, concrete curbing, drainage structures, striping, and utility adjustments — is a full construction project. Paving-only scope on a large open lot may run $3 to $5 per square foot, but complete site development can run $8 to $15 per square foot or more depending on site complexity, drainage requirements, ADA compliance scope, and lighting. Getting a complete scope specification before comparing proposals is essential.

Asphalt performs well in cold climates because of its flexibility. Unlike concrete, which cracks under rigid freeze-thaw stress, asphalt flexes slightly with temperature changes and is easier to repair section by section. The primary threats in Wisconsin winters are water infiltration through surface cracks (which freezes and expands) and deicing salt, which can degrade surface binder over time. Regular sealcoating mitigates both. Plowing should be done with a slight blade clearance to avoid gouging the surface.

Ask: What preparation work does this proposal include, and why? Is the existing pavement being removed or overlaid, and what determines that recommendation? What base design are you specifying? Are there drainage issues, and how are you addressing them? What asphalt thickness and mix type is being installed? What is included in finishing — edges, transitions, utility adjustments? What is the expected service life? What would you recommend if budget were not the primary constraint? A contractor who answers these specifically, in plain language, is demonstrating the knowledge to execute the work correctly.

Asphalt paving cost is the result of site conditions, scope of correction, structural design, material and hauling conditions, and finishing details specific to your project. There is no reliable universal per-square-foot price because no two sites are identical. The number on a proposal only becomes meaningful when you understand what scope is behind it. The smarter question is never just what the number is — it is what is driving the number, and whether the proposal is built around long-term pavement performance, not just the lowest price to win the job.

Educación sobre asfalto impulsada por Purpose Contracting Asphalt

PCAA | Más que negros en el terreno

“Más que asfalto en el suelo” explica por qué el costo del asfaltado no se limita al precio por metro cuadrado. La resistencia de una entrada, carretera o estacionamiento depende de lo que haya debajo: el suelo, la nivelación, el drenaje, la base de piedra, la compactación, la preparación del terreno, la carga de tráfico y el plan del contratista.

PCAA | Déjame mostrarte por qué

¿Te preguntas cuánto cuesta el asfaltado en Wisconsin en 2026? Este video explica por qué el asfaltado de entradas de vehículos, estacionamientos, recubrimientos asfálticos, reemplazos completos, preparación del sitio, espesor del asfalto, drenaje y presupuestos de contratistas pueden variar tanto.

Estas canciones fueron creadas con un propósito. Queremos ayudarte a aprender mientras te diviertes; esperamos que las disfrutes.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

¿Por qué es tan difícil determinar el costo exacto del pavimento asfáltico?

El costo es uno de los aspectos más buscados y, a la vez, más incomprendidos del pavimentado con asfalto. Y es lógico. Antes de comprometerse con un proyecto, los propietarios quieren saber cuánto costará. El problema es que la mayoría de la información que encuentran en internet es un promedio nacional que prácticamente no se corresponde con su propiedad específica, las condiciones del terreno ni el alcance real del trabajo requerido.


Según datos de mercado actuales de 2025-2026, la instalación de entradas de asfalto residenciales tiene un costo nacional de entre $7 y $13 por pie cuadrado para una instalación nueva. Los estacionamientos comerciales suelen costar entre $3 y $8 por pie cuadrado, y los estacionamientos abiertos grandes a menudo se ubican en el extremo inferior de ese rango debido a la eficiencia de producción. Sin embargo, estas cifras son solo puntos de partida, no cotizaciones. Describen un rango, no el costo final de su proyecto.


  • Dato del sector: La preparación del terreno por sí sola representa entre el 20 y el 40 por ciento del coste total del proyecto, según un análisis de costes de la industria del asfalto. Esto significa que la capa superficial visible por la que se paga suele ser la parte más pequeña de la factura.[1]


Gran parte de la confusión en materia de pavimentación surge porque dos propuestas pueden describir la misma superficie y, sin embargo, representar trabajos completamente diferentes. Una puede suponer una preparación mínima y una instalación superficial sencilla. La otra puede incluir excavación, remoción de pavimento deteriorado, reconstrucción de la base, corrección del drenaje y un diseño estructural adecuado para el tráfico que soportará. Ambas pueden referirse a la misma dirección. Ambas tendrán precios diferentes, y ambas pueden ser correctas, dados sus distintos alcances.


Esta guía se basa en datos de mercado actuales, estándares de espesor de la industria y desgloses de costos reales. El objetivo es brindarle la información necesaria para comprender qué factores influyen en el precio de cualquier propuesta que reciba y para que pueda hacer las preguntas correctas antes de firmar cualquier documento.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

El mayor error de costos cometido en el pavimentado con asfalto

El error más común que cometen los propietarios es considerar que el costo del asfaltado depende principalmente de la capa superficial visible. No es así. La capa de rodadura es solo el acabado sobre un sistema estructural multicapa. Si se calcula mal el precio de ese sistema, la superficie fallará independientemente de lo bien que se vea el asfalto el primer día.


Un sistema de pavimentación bien diseñado consta de varios componentes: una subrasante preparada, una base de agregado compactado y una o más capas de asfalto. Según el Instituto del Asfalto, las entradas de vehículos residenciales deben tener un mínimo de 4 pulgadas de asfalto en caliente compactado sobre una base de agregado de 6 pulgadas. Los estacionamientos comerciales para vehículos de reparto generalmente requieren un mínimo de 4 pulgadas instaladas en dos capas, mientras que las aplicaciones de mayor uso requieren de 6 a 7.5 pulgadas de asfalto en caliente. Cada pulgada adicional de asfalto incrementa el costo del proyecto aproximadamente entre $0.50 y $1.00 por pie cuadrado.[3]



  • Norma AASHTO: Los diseños de espesor para pavimentos se basan en las cargas de tráfico proyectadas, la resistencia del subsuelo y la vida útil esperada. La Guía AASHTO de 1993 para el Diseño de Estructuras de Pavimento sigue siendo el estándar de la industria para los cálculos de espesor, con un ciclo de vida de 50 años y la repavimentación prevista aproximadamente a los 17 y 34 años.[4]


Por eso, un rango de precios genérico en línea suele ser engañoso. Estos rangos generales no tienen en cuenta la estabilidad del terreno, el drenaje adecuado ni la acumulación de agua, la posible falla de la base del pavimento existente ni el tipo de tráfico que lo utilizará. Las condiciones del terreno y los requisitos estructurales son los que determinan la mayor parte de la variación de costos, no solo la superficie.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Cómo afecta el tamaño del proyecto al costo del pavimento asfáltico

Obviamente, la superficie en metros cuadrados es uno de los factores de costo más importantes. Los proyectos de mayor envergadura suelen costar más en total, pero también pueden beneficiarse de las economías de escala, especialmente en superficies comerciales abiertas donde la maquinaria de pavimentación puede trabajar de manera eficiente sin paradas, reposicionamientos ni trabajo manual constantes.


En el caso de las entradas de vehículos residenciales, el tamaño influye desproporcionadamente en el costo por pie cuadrado, ya que la movilización, la entrega de materiales y la instalación de equipos son costos fijos que se distribuyen entre una menor superficie. Una entrada pequeña de menos de 1000 pies cuadrados suele costar más por pie cuadrado que una de 3000 pies cuadrados construida por el mismo contratista con los mismos materiales, simplemente porque los gastos generales no se reducen proporcionalmente. En proyectos comerciales, un estacionamiento de 10 000 pies cuadrados suele costar entre $25 000 y $45 000 en total, o aproximadamente entre $2.50 y $4.50 por pie cuadrado, mientras que un estacionamiento más pequeño de 5000 pies cuadrados o menos puede tener un precio por pie cuadrado más alto debido a esos mismos costos fijos.


Pero el tamaño por sí solo nunca lo dice todo. Un terreno abierto de 5000 pies cuadrados es un trabajo completamente distinto a una superficie de 5000 pies cuadrados con acceso restringido, múltiples desniveles, estructuras de servicios públicos, bordillos y trabajo manual necesario. El terreno abierto se ejecuta de manera eficiente. El complejo no. La forma y las condiciones de acceso suelen modificar el costo de un proyecto entre un 15 y un 25 por ciento, incluso cuando la superficie es idéntica.


La movilización es uno de los ejemplos más claros de esta dinámica de costos fijos. El costo de trasladar el equipo al lugar de trabajo (pavimentadora, rodillos, camiones volquete y personal) es prácticamente el mismo, ya sea que el trabajo sea de 500 o 5000 pies cuadrados. En un trabajo pequeño, los costos se distribuyen entre menos pies cuadrados, razón por la cual muchos contratistas establecen tamaños mínimos de trabajo o cobran una tarifa de movilización en proyectos pequeños. En una entrada de vehículos de 500 pies cuadrados, la movilización por sí sola puede representar de $2 a $4 por pie cuadrado del costo total. En un terreno de 5000 pies cuadrados, ese mismo costo de movilización se reduce a entre $0.20 y $0.40 por pie cuadrado. El asfalto en sí no se abarató; los gastos generales se distribuyeron de manera más eficiente.


Esta es también la razón por la que combinar alcances cuando sea posible reduce el costo por metro cuadrado. Un propietario que pavimenta una entrada para vehículos y un pequeño estacionamiento al mismo tiempo casi siempre pagará menos por metro cuadrado que si hubiera realizado cada proyecto por separado. El equipo ya está en el lugar, el camión ya está allí y la entrega de la planta ya está programada. La consolidación de alcances es una de las maneras más prácticas de mejorar la eficiencia de costos sin cambiar ni una sola especificación de material.

Asphalt paving cost infographic showing how site access and layout impact price. Covers truck access, equipment maneuvering, machine-paved vs hand-finished areas, residential and commercial access challenges, and explains how complex sites can increase cost 20–40% over open-surface paving.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

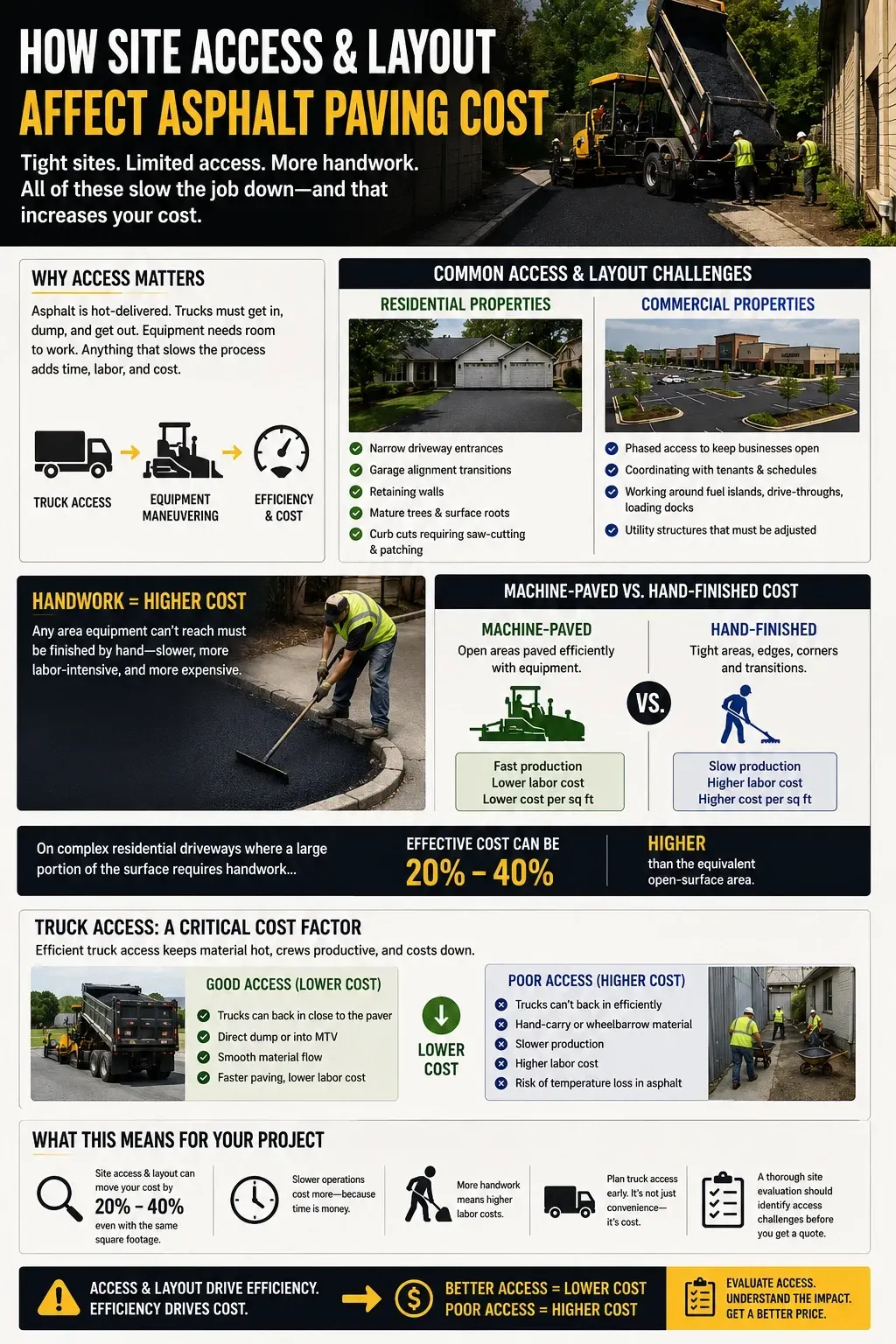

Cómo el acceso y la distribución del sitio afectan el costo del pavimento asfáltico

El acceso al sitio es uno de los factores de costo que la mayoría de los propietarios no consideran hasta que ven el precio. El asfalto se entrega caliente, lo que significa que los camiones deben poder entrar, descargar y salir con eficiencia. La maquinaria de pavimentación necesita espacio para maniobrar. Los sitios estrechos, las entradas angostas, los árboles bajos, los vehículos estacionados, la proximidad a edificios, los cambios de pendiente y el acceso por fases ralentizan el proceso, y las operaciones más lentas cuestan más.


En propiedades residenciales, los problemas de acceso más comunes son las entradas estrechas a los garajes, las transiciones de alineación, los muros de contención, los árboles maduros con raíces superficiales y los rebajes de bordillos que requieren corte y reparación. En propiedades comerciales, los problemas se centran en el acceso por fases para mantener los negocios abiertos durante el asfaltado, la coordinación con los horarios de los inquilinos, el trabajo alrededor de las islas de combustible, los autoservicios o los muelles de carga, y la gestión de las estructuras de servicios públicos que deben ajustarse antes o después del asfaltado.


El trabajo manual es un reflejo directo del acceso. Cualquier área a la que la maquinaria no pueda llegar con eficacia debe terminarse a mano, lo que resulta más lento, requiere más mano de obra y es más caro por metro cuadrado. Los contratistas fijan precios diferentes para estas áreas en comparación con las secciones pavimentadas con maquinaria, y esa diferencia es un factor de costo legítimo, no un simple relleno.


La diferencia de costo entre las áreas pavimentadas con maquinaria y las terminadas a mano es significativa. Una pavimentadora comercial que opera eficientemente sobre asfalto abierto puede colocar y terminar varios cientos de toneladas por día. Un equipo que termina bordes estrechos, esquinas y áreas de transición a mano trabaja a una fracción de ese ritmo, y la mano de obra se presupuesta en consecuencia. En entradas de vehículos residenciales complejas, donde una gran parte de la superficie requiere trabajo manual, el costo efectivo por pie cuadrado puede ser entre un 20 y un 40 por ciento más alto que el de un área equivalente de superficie abierta.


El acceso para camiones es igualmente importante. El asfalto caliente llega en camiones volquete que deben poder retroceder directamente hasta la extendedora o descargar en un vehículo de transferencia de material. En una obra donde los camiones no pueden retroceder con facilidad, el personal debe transportar el material caliente a mano o en carretillas, lo que ralentiza la producción, aumenta los costos laborales y conlleva el riesgo de pérdida de temperatura en el asfalto antes de su compactación. Cualquier evaluación de obra que no tenga en cuenta el acceso para camiones omite una variable de costo fundamental.

Cutaway asphalt paving site preparation graphic showing excavation, pavement removal, aggregate base, drainage, and unstable subgrade costs.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Costos de preparación del sitio para pavimentación asfáltica: ¿Dónde va el dinero realmente?

Si hay una categoría que genera las mayores diferencias de precio entre las propuestas, es la preparación. Aquí es donde se realiza el verdadero trabajo estructural, y es una de las razones más claras por las que dos presupuestos para la misma dirección pueden diferir en miles de dólares.


Los costos de preparación varían enormemente según las condiciones del terreno. En el extremo inferior, un terreno con una base estable y buen drenaje podría requerir solo ajustes menores de nivelación antes de la colocación del nuevo asfalto. En el extremo superior, un terreno con fallas generalizadas en la base, suelos de subrasante blandos, drenaje deficiente o años de mantenimiento diferido podría requerir excavación completa, socavación, reconstrucción de la base y corrección del drenaje antes de la colocación del asfalto.


Los datos actuales de 2025 muestran que los costos de excavación y nivelación oscilan entre $1 y $3 por pie cuadrado para trabajos rutinarios, y entre $5 y $10 por pie cuadrado en sitios complejos con corrección de pendiente significativa o socavación de suelo blando. La remoción de pavimento antiguo añade entre $1 y $3 por pie cuadrado para demoliciones residenciales típicas, y los costos aumentan para secciones comerciales más gruesas o sitios con acceso difícil. La instalación de una base de agregados estándar (la capa de grava compactada debajo del asfalto) cuesta aproximadamente entre $1 y $3 por pie cuadrado para materiales y compactación.


  • Datos del sector: Las malas condiciones del suelo que requieren una preparación especial de la base o la excavación pueden incrementar el coste total del proyecto entre un 15 y un 25 por ciento en comparación con un terreno estándar. Se trata de una diferencia significativa, que no se refleja en ningún presupuesto que no especifique qué trabajos de preparación están incluidos.


La remoción del pavimento deteriorado es un costo real que muchas propuestas económicas simplemente omiten o subestiman. La demolición y el transporte requieren mano de obra, equipo y costos de eliminación; y si el material removido contiene contaminantes o sellador de alquitrán de hulla antiguo, los costos de eliminación pueden aumentar aún más. Los contratistas que incluyen la remoción completa en su alcance tendrán un precio más alto que aquellos que proponen una capa de recubrimiento sobre una estructura deteriorada. Esa diferencia refleja el valor real de la construcción, no la preferencia del contratista.


Lo mismo ocurre con las condiciones del subsuelo. Si el terreno contiene suelos blandos, orgánicos o inestables, el contratista debe excavar y reemplazar ese material con relleno estable o una base diseñada antes de pavimentar. Omitir este paso da como resultado un pavimento que luce bien durante 6 a 18 meses y luego comienza a agrietarse, asentarse y fallar desde abajo hacia arriba, una de las causas más frecuentes de falla prematura del pavimento.

Comparison infographic showing when an asphalt overlay, milling, or full replacement is the right paving choice based on base condition.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Recubrimiento asfáltico frente a costo de reemplazo total: cómo elegir

Una de las decisiones de costos más importantes en el pavimentado asfáltico es si repavimentar (sobrecubrir) una superficie existente o retirarla y reemplazarla por completo. La respuesta correcta depende exclusivamente del estado de la estructura existente, no de cuál opción sea más económica inicialmente.


Una capa de asfalto superpuesta —colocar una nueva capa de asfalto caliente sobre una superficie existente— cuesta aproximadamente entre 1,50 y 4,50 dólares por pie cuadrado en las condiciones actuales del mercado. La remoción y el reemplazo completos cuestan entre 4 y 8 dólares por pie cuadrado o más, dependiendo de la profundidad de la excavación y los trabajos de base necesarios. Las capas superpuestas son entre un 40 y un 60 por ciento más económicas inicialmente, lo que las hace atractivas. Sin embargo, solo son apropiadas cuando la estructura del pavimento existente está en buen estado.


Según datos del sector, una capa de recubrimiento sobre una base estructuralmente sólida prolonga la vida útil entre 8 y 15 años. Un reemplazo completo sobre una base debidamente preparada debería durar entre 20 y 25 años, y las superficies bien mantenidas alcanzan los 30 años o más. Una capa de recubrimiento colocada sobre una base deteriorada se agrietará por reflexión a través de la nueva superficie —normalmente entre 2 y 5 años— a medida que el movimiento subyacente se transmite hacia arriba.


  • Distinción clave: Si el pavimento existente presenta grietas por fatiga (en forma de piel de cocodrilo), asentamiento significativo, deterioro de los bordes por infiltración de agua o zonas blandas bajo los pies, estos son signos de falla en la base, no de desgaste superficial. Una capa de recubrimiento no solucionará la falla de la base. El reemplazo completo, incluyendo la corrección adecuada de la base, es la única solución duradera.


El fresado —que consiste en eliminar la capa superior del asfalto existente antes de aplicar material nuevo— es una opción intermedia que se utiliza para restaurar la geometría de la superficie, mejorar la pendiente del drenaje o mantener la elevación en las transiciones de garajes y aceras. El fresado cuesta aproximadamente entre 0,25 y 0,75 dólares por pie cuadrado, aunque algunos contratistas pueden cobrar más dependiendo de la profundidad y la movilización del equipo.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Espesor del asfalto y diseño estructural: cómo afecta al coste.

El espesor del asfalto y la sección transversal total del pavimento no son universales. Son decisiones de ingeniería basadas en el tráfico que soportará la superficie, la resistencia del suelo subyacente y la vida útil prevista. Construir con un espesor insuficiente para las condiciones reales es una de las causas más comunes de fallas prematuras.


Para entradas de vehículos residenciales que dan servicio a vehículos de pasajeros estándar, el Instituto del Asfalto recomienda un mínimo de 4 pulgadas de asfalto en caliente compactado sobre una base de agregado compactado de 6 pulgadas. Muchos contratistas instalan de 2 a 3 pulgadas en trabajos residenciales ligeros, lo que puede ser suficiente para entradas de poco tráfico en buenas condiciones del suelo; sin embargo, las secciones más delgadas tienen menos margen de error cuando el suelo se mueve, el drenaje es imperfecto o los vehículos pesados acceden ocasionalmente a la superficie.[3]


Los estacionamientos comerciales requieren más. El mínimo para un estacionamiento estándar para vehículos de pasajeros suele ser de 10 cm (4 pulgadas) de asfalto instalado en dos capas (una capa de base y una capa de rodadura). Los estacionamientos que reciben camiones de reparto, camiones de basura o que soportan el uso frecuente de vehículos pesados deben diseñarse con 15 cm (6 pulgadas) o más. Los pavimentos industriales pesados pueden requerir 19 cm (7,5 pulgadas) de asfalto en caliente de espesor completo o una combinación de asfalto y base estructural diseñada para soportar cargas de eje repetidas.


Cada pulgada adicional de asfalto incrementa el costo del proyecto entre $0.50 y $1.00 por pie cuadrado, solo en materiales. En un estacionamiento de 10,000 pies cuadrados, la diferencia entre una sección de 4 pulgadas y una de 6 pulgadas representa entre $5,000 y $10,000 en materiales, una cifra real que explica por qué las suposiciones del diseño estructural afectan significativamente el precio entre las propuestas de la competencia.

Infographic explaining how oil prices, liquid asphalt, hot-mix asphalt, trucking, fuel, and timing can shift asphalt paving costs.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Precios de las materias primas, mercados petroleros y por qué cambian los costos del asfalto.

El asfalto es un producto derivado del petróleo; específicamente, es la fracción residual más pesada que queda después del refinado del crudo. Esta conexión con los mercados petroleros implica que el precio del asfalto está influenciado por los precios del crudo, la economía de las refinerías y la dinámica de la oferta global, aunque la relación no es perfectamente lineal ni inmediata.


Un estudio publicado en Transportation Research Record reveló que un aumento del 1 % en los precios del petróleo crudo se corresponde con un aumento aproximado del 0,7 % en los precios del asfalto, con un desfase de unos 3 meses. Este desfase implica que, cuando los precios del petróleo se disparan —como ocurrió en respuesta a las perturbaciones geopolíticas a principios de 2025—, los costes del asfalto podrían no reflejar completamente dicho aumento hasta el trimestre siguiente.[5]


A finales de 2025, el precio del asfalto líquido (betún) en Norteamérica rondaba los 0,64 dólares por kilogramo, o entre 580 y 640 dólares por tonelada métrica. El asfalto refinado en caliente —el producto final entregado en las obras— tenía un precio de entre 40 y 80 dólares por tonelada, dependiendo del tipo de mezcla, la planta y la región. El transporte desde la planta incrementa directamente ese coste, y para proyectos más alejados de la planta, el transporte puede representar entre el 20 y el 30 por ciento del coste total del material.[6]


  • Nota importante: El asfalto es un material que requiere atención al tiempo. Debe colocarse y compactarse mientras aún esté lo suficientemente caliente para que se adhiera correctamente. Una vez que sale de la planta, el tiempo empieza a correr. La distancia a la planta no solo representa un costo de combustible, sino que afecta directamente la calidad del material al momento de la colocación y limita el alcance de la capacidad de servicio de cada planta.


Los precios del combustible amplifican este efecto. Cuando suben los precios del diésel, aumentan los costos de transporte, incluso si los precios del asfalto se mantienen estables. La movilización —el traslado de equipos hacia y desde la obra— también es un costo que depende del combustible. Estos factores, en conjunto, hacen que el asfaltado sea ligeramente más caro en años con precios elevados del combustible y explican parte de la variación estacional en los precios que observan tanto los contratistas como los propietarios.

Recycled asphalt and RAP guide showing how reclaimed asphalt pavement affects mix cost, performance, sustainability, and proper applications.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Asfalto reciclado y RAP: qué son y cuándo conviene usarlos.

El asfalto reciclado (RAP, por sus siglas en inglés) es exactamente lo que su nombre indica: asfalto viejo que se ha triturado, procesado y reincorporado a una nueva mezcla asfáltica en caliente como sustituto parcial del árido y el ligante vírgenes. Según la Administración Federal de Carreteras (FHWA, por sus siglas en inglés), el RAP es el material más reciclado en Estados Unidos por volumen, y la planta de asfalto en caliente promedio del país incorpora aproximadamente un 12 % de RAP en cada lote.

Las investigaciones independientes, y los datos de rendimiento en campo recopilados por los DOT estatales, muestran consistentemente que las mezclas que contienen hasta un 30 % de RAP tienen un rendimiento similar al de HMA virgen al 100 % para aplicaciones estándar de carreteras y estacionamientos cuando se diseñan adecuadamente.[2]


La diferencia de costos es sustancial. El agregado HMA virgen y el ligante asfáltico líquido están directamente ligados a los precios del petróleo crudo; el RAP no. Los costos de los materiales para el asfalto reciclado procesado rondan los $10–$20 por tonelada, en comparación con los $50–$80 por tonelada para la mezcla HMA virgen, y esos ahorros se reflejan en el precio de instalación. Un camino de acceso o área de estacionamiento de asfalto reciclado que utiliza una mezcla con alto contenido de RAP generalmente cuesta $3–$8 por pie cuadrado instalado, en comparación con $7–$13 por pie cuadrado para HMA nuevo. Esa diferencia se amplía aún más cuando el precio del petróleo crudo se dispara. Para proyectos con presupuestos ajustados donde la estética importa menos que la funcionalidad (vías de acceso secundarias, áreas de almacenamiento de equipos, estacionamientos adicionales), el RAP es una opción de ingeniería legítima, no una solución de ahorro.


Dicho esto, el RAP no es apropiado en todas partes. Las mezclas con alto contenido de RAP requieren experiencia en el diseño de mezclas para evitar la fragilidad causada por el envejecimiento del ligante, y los fresados de asfalto triturado suelto no son lo mismo que una superficie de HMA ligada correctamente diseñada: se deformarán y desmoronarán bajo cargas pesadas o concentradas. Para entradas de vehículos, estacionamientos y carreteras con tráfico vehicular regular, es esencial un diseño de mezcla calificado con contenido de RAP verificado. Solicite a su contratista la especificación del diseño de mezcla y el porcentaje de RAP de la planta; una empresa de pavimentación legítima tendrá esta documentación a mano.

Drainage infographic showing how edge deterioration, base saturation, frost heave, slope, and underdrain systems affect asphalt paving costs.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Drenaje: El factor de costo que protege todo lo demás

El agua es el principal enemigo del pavimento asfáltico. Un drenaje deficiente provoca deterioro de los bordes, saturación de la base, levantamiento por heladas y agrietamiento acelerado. Una superficie pavimentada que luce bien pero retiene agua comenzará a fallar prematuramente, generalmente de abajo hacia arriba, a medida que el material de la base saturado pierde su capacidad de carga.


La corrección del drenaje puede adoptar diversas formas, cada una con su propio coste. Los trabajos básicos de nivelación para corregir desniveles y mejorar la pendiente suelen formar parte de la preparación estándar del terreno. Los trabajos de drenaje más importantes —como la adición o reconstrucción de sumideros, la instalación de drenajes perimetrales, la corrección de pendientes transversales o la integración con los sistemas de drenaje pluvial existentes— suponen un coste adicional, pero también aportan un valor real.


Los datos actuales muestran que la instalación de sumideros cuesta entre $1,000 y $4,000 por unidad, según el tamaño, la profundidad y el material. La reparación o el ajuste de los sumideros, a menudo necesarios cuando el pavimento modifica la pendiente del terreno circundante, cuesta entre $2,500 y $5,000 por unidad para reparaciones importantes. Los sistemas de drenaje lineal cuestan aproximadamente entre $10 y $25 por pie lineal instalado. Estos no son costos opcionales en los sitios que los necesitan; son inversiones en infraestructura que protegen el pavimento.


En ocasiones, los propietarios comparan una propuesta más económica que no incluye la corrección del drenaje con una más costosa que sí la incluye, y asumen que el contratista más barato es simplemente más económico. En muchos casos, el contratista más barato está posponiendo un problema de drenaje que resultará más caro de solucionar una vez que se haya pavimentado. Reparar el drenaje bajo el asfalto existente casi siempre cuesta mucho más que solucionarlo durante la construcción.


La pendiente del pavimento es una de las herramientas de drenaje más subestimadas. Los estándares de la industria recomiendan una pendiente transversal mínima del 1,5 al 2 por ciento en superficies pavimentadas para evacuar el agua rápidamente. Una superficie con la pendiente adecuada drena el agua en segundos. Una superficie plana o con pendiente negativa la retiene. En el clima de Wisconsin, el agua estancada sobre o en los bordes del pavimento se congela, se expande y penetra en cualquier grieta o junta, acelerando el deterioro que de otro modo tardaría años en desarrollarse. Lograr la pendiente correcta durante la construcción no tiene costo adicional si se diseña desde el principio. Corregirla posteriormente implica retirar y volver a colocar el asfalto.


Las condiciones de los bordes merecen especial atención. Los bordes del pavimento que no cuentan con bordillo, remate de hormigón o arcén debidamente compactado son vulnerables a la infiltración de agua y al agrietamiento. El agua que se filtra bajo un borde sin soporte satura el material base, que pierde resistencia al mojarse y comienza a ceder bajo carga. Proteger los bordes, ya sea mediante bordillos de hormigón, arcenes de árido compactado o una nivelación adecuada, es tanto una medida de drenaje como un detalle de acabado.

Asphalt paving detail guide showing how edges, driveway transitions, striping, ADA stalls, utility adjustments, and concrete tie-ins affect cost.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Detalles del pavimento asfáltico: Costos de bordes, transiciones y señalización vial.

No toda la diferencia de precio se debe a las obras estructurales importantes. Los detalles también son cruciales, y a menudo marcan la diferencia entre un pavimento con un acabado profesional y uno que parece un simple vertido plano.


El trabajo de bordes incluye los bordes tratados y compactados de la superficie de asfalto, y cómo se integran con bordillos, aceras, zonas ajardinadas o terrenos abiertos. En las entradas de vehículos residenciales, las transiciones hacia la entrada del garaje, la conexión con la calle y cualquier corte de acera o bordillo requieren una nivelación precisa y pueden necesitar corte con sierra o perfilado manual. Las propiedades comerciales suelen incluir trabajos de bordillos y cunetas, bordes de isletas, transiciones de entrada y requisitos de cumplimiento de la Ley ADA, todo lo cual aumenta el alcance y el costo.


El marcado de líneas representa un costo adicional para propiedades comerciales y multifamiliares. Según datos de mercado actuales, el marcado estándar de estacionamientos tiene un costo de entre $0.20 y $1.00 por pie lineal para pintura y entre $0.60 y $2.00 por pie lineal para marcas termoplásticas (que duran mucho más). El precio por espacio suele oscilar entre $5 y $20, dependiendo del tamaño y la complejidad del diseño. Los espacios accesibles que cumplen con la Ley ADA requieren marcado y señalización adicionales, y su precio se ajusta en consecuencia.


Los ajustes en las infraestructuras de servicios públicos —como subir o bajar las tapas de las alcantarillas, las cajas de válvulas y los marcos de drenaje para adaptarlos a las nuevas pendientes del pavimento— suelen pasarse por alto en las primeras conversaciones sobre costos. Cada ajuste generalmente añade entre 200 y 500 dólares por estructura, y en un terreno comercial con varias infraestructuras de servicios públicos, este costo puede representar una partida importante.


Los bordillos de hormigón suelen acompañar al pavimento asfáltico comercial y tienen su propio coste. Los bordillos y cunetas de hormigón fabricados a máquina suelen costar entre 15 y 30 dólares por metro lineal instalados, mientras que los bordillos fabricados a mano en zonas estrechas o con geometrías complejas tienen un precio superior. Las isletas, los topes para ruedas, los reductores de velocidad y los bolardos son otros elementos que deben incluirse en una comparación de costes para proyectos comerciales. Una propuesta que excluya estos elementos puede parecer más económica sobre el papel, pero requerirá su instalación por separado antes de que el aparcamiento sea funcional.


En las entradas de garaje residenciales, la transición del pavimento es uno de los detalles más exigentes desde el punto de vista técnico. El asfalto nuevo debe unirse al hormigón existente a la altura exacta: si está demasiado alto, crea un riesgo de tropiezo y obstruye el drenaje; si está demasiado bajo, crea un hueco que acumula agua y residuos. En el clima de Wisconsin, con sus ciclos de congelación y descongelación, una transición de garaje mal ejecutada se separará y se levantará en uno o dos inviernos. Este detalle no es una cuestión estética, sino una unión estructural y de drenaje que debe colocarse correctamente desde el principio.

Residential versus commercial asphalt paving cost infographic comparing driveway and parking lot pricing, access, compliance, and site work.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Pavimentación residencial frente a pavimentación comercial: donde las cifras difieren

El pavimentado residencial y comercial comparten el mismo proceso fundamental, pero difieren en casi todos los aspectos relacionados con el costo. Comprender estas diferencias ayuda a los propietarios de ambos sectores a interpretar las propuestas con mayor precisión.


Las entradas para vehículos residenciales suelen ser más pequeñas, estrechas y requieren más mano de obra por metro cuadrado. El promedio nacional para una entrada nueva en 2025-2026 oscila entre $7 y $13 por metro cuadrado instalado, un rango que refleja la gran variación en el tamaño de la entrada, el acceso al terreno, los requisitos de preparación y los mercados laborales regionales. En comunidades como Brookfield, New Berlin, Muskego y Wind Point, donde el tamaño de los lotes varía considerablemente y las condiciones de acceso van desde sencillas hasta muy complejas, las condiciones particulares de cada terreno suelen elevar el costo de un proyecto muy por encima de cualquier promedio publicado.


Los estacionamientos comerciales se benefician de la escala y la producción abierta, pero también conllevan sus propios costos. Un estacionamiento comercial estándar de entre 10,000 y 50,000 pies cuadrados suele costar entre $2.50 y $4.50 por pie cuadrado solo para el pavimento; sin embargo, la preparación del terreno, el drenaje, los bordillos de concreto, la señalización, la coordinación de la iluminación, el cumplimiento de las normas ADA y los permisos pueden elevar significativamente el costo total del proyecto. La construcción completa de un estacionamiento comercial, incluyendo todos los trabajos en el terreno, es muy diferente a un proyecto que solo incluya el pavimentado.


  • Dato: Aproximadamente el 94 por ciento de las carreteras estadounidenses y el 85 por ciento de los estacionamientos y entradas de vehículos están pavimentados con asfalto, lo que lo convierte en el material de superficie dominante en los EE. UU. Su popularidad refleja una combinación de menor costo inicial, facilidad de reparación y compatibilidad con los ciclos de congelación y descongelación de climas fríos, todos relevantes para las condiciones de Wisconsin.[1]


Una categoría de costos que suele sorprender a los propietarios de inmuebles comerciales es el cumplimiento de la Ley de Estadounidenses con Discapacidades (ADA). Esta ley exige plazas de aparcamiento accesibles, pasillos de acceso, rampas de acera y rutas de conexión accesibles que cumplan con requisitos específicos de pendiente, anchura y superficie. En un nuevo terreno comercial o en un proyecto de repavimentación importante que requiera una revisión de la ADA, las obras de cumplimiento pueden añadir entre 3000 y 8000 dólares o más, dependiendo del número de plazas accesibles necesarias, la pendiente del terreno y la complejidad de la ruta accesible. Incorporar los requisitos de la ADA en el diseño inicial es mucho menos costoso que realizar adaptaciones posteriores para cumplir con la normativa.

Infographic comparing asphalt vs concrete for driveways and parking lots — upfront cost, lifespan, maintenance, climate performance, and best value

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

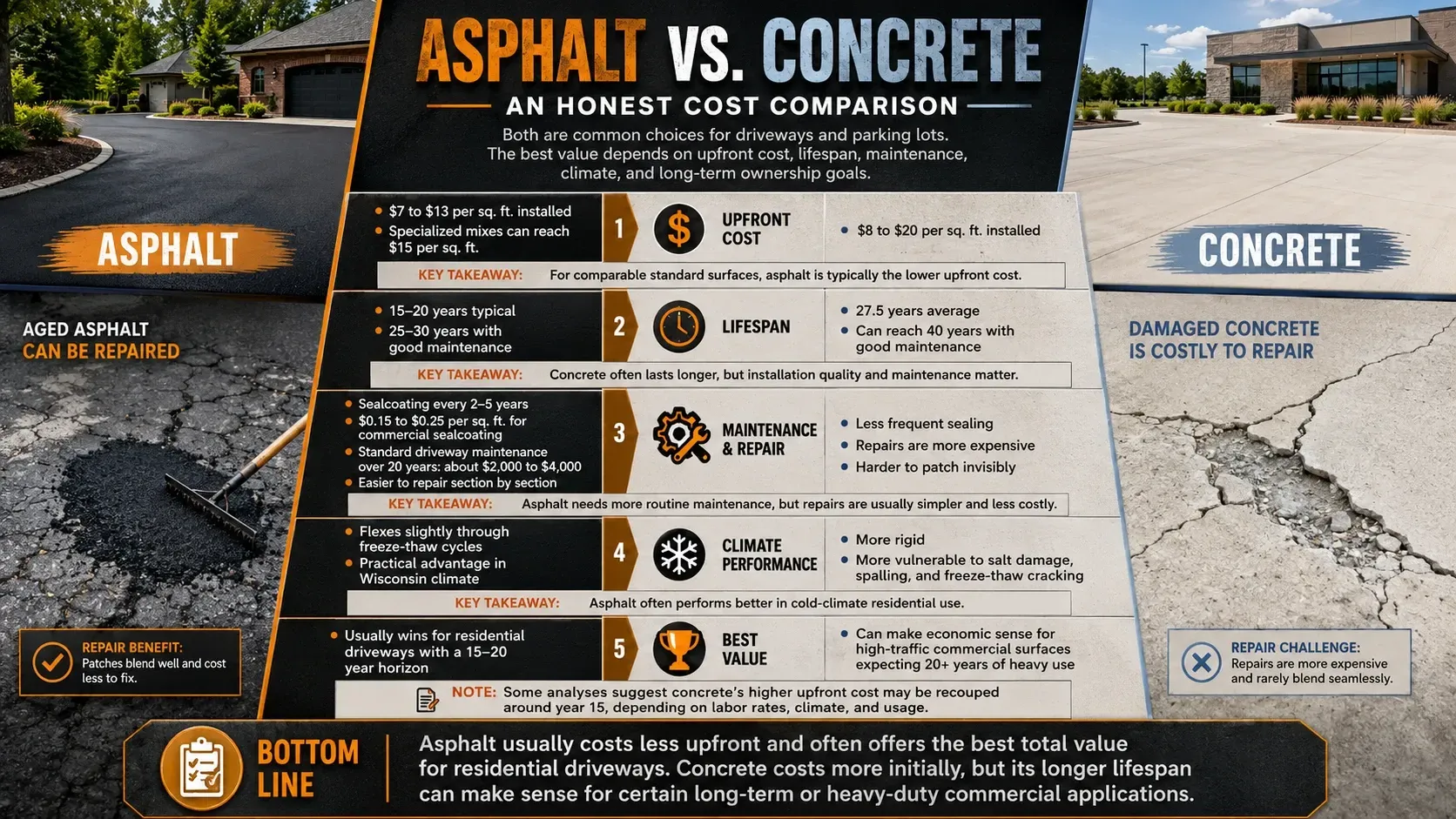

Asfalto vs. Hormigón: Una comparación de costes honesta

El asfalto y el hormigón son las dos opciones más comunes para entradas de vehículos y aparcamientos, y la comparación de costes entre ambos merece un análisis honesto y basado en datos, en lugar de un discurso de venta a favor de uno u otro.


En cuanto al costo inicial de instalación, el asfalto es claramente más económico. Para entradas de vehículos y estacionamientos residenciales estándar, los datos actuales indican que el asfalto cuesta entre $7 y $13 por pie cuadrado instalado, mientras que las mezclas especializadas, como el asfalto permeable o modificado con polímeros, alcanzan los $15 por pie cuadrado. El concreto cuesta entre $8 y $20 por pie cuadrado. Para superficies estándar comparables, el asfalto representa aproximadamente la mitad del costo inicial del concreto. Esta diferencia es real y significativa para los propietarios que administran presupuestos de proyectos.


En cuanto a la vida útil, la situación es más compleja. Una superficie de asfalto correctamente instalada dura en promedio de 15 a 20 años antes de requerir reparaciones o reemplazos importantes, mientras que las superficies bien mantenidas alcanzan los 25 a 30 años. El hormigón tiene una vida útil promedio de 27,5 años, con la posibilidad de llegar a los 40 años con un buen mantenimiento. Esta diferencia es significativa a largo plazo.[1][10]


En cuanto al costo total de propiedad, la comparación depende en gran medida del mantenimiento. El asfalto requiere un sellado cada 2 a 5 años a un costo de $0.15 a $0.25 por pie cuadrado para superficies comerciales, además del relleno periódico de grietas y reparaciones puntuales. Durante una vida útil de 20 años, los costos totales de mantenimiento suelen oscilar entre $2,000 y $4,000 para una entrada de vehículos estándar. El concreto requiere un sellado menos frecuente, pero es más costoso de reparar cuando se agrieta o se asienta, y es significativamente más difícil de parchear de forma invisible. Algunos análisis concluyen que el mayor costo inicial del concreto se recupera aproximadamente en el año 15, aunque esto depende de las tarifas laborales locales, el clima y el uso.[1]


En el clima de Wisconsin, caracterizado por ciclos de congelación y descongelación, el asfalto ofrece una ventaja práctica: se flexiona ligeramente con los cambios de temperatura en lugar de agrietarse rígidamente como el hormigón. El hormigón es más vulnerable a los daños causados por la sal descongelante y puede descascarillarse con la exposición repetida a ciclos de congelación y descongelación. El asfalto es más fácil de reparar sección por sección. Para superficies comerciales de alto tráfico con una vida útil prevista de más de 20 años, el hormigón puede resultar económicamente viable a lo largo de su vida útil. Para entradas de vehículos residenciales con una vida útil de entre 15 y 20 años, el asfalto casi siempre resulta más rentable en términos de coste total.

Cost comparison infographic showing asphalt paving versus pavers and brick for installation cost, long-term value, best uses, and maintenance.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Asfalto frente a adoquines y ladrillos: la opción de superficie premium.

Los adoquines de hormigón (ladrillo de arcilla, bloque de hormigón, piedra natural) representan la gama alta de superficies pavimentadas y sus costos de instalación son acordes. La instalación profesional de adoquines cuesta entre $10 y $45 por pie cuadrado, según el material, la complejidad del diseño y la preparación del terreno. La piedra natural (piedra azul, travertino, granito) alcanza el precio más alto; los adoquines de hormigón estándar comienzan alrededor de $10 a $15 instalados. En comparación, el asfalto cuesta entre $7 y $13 por pie cuadrado para uso residencial, lo que representa un ahorro inicial del 40 al 60 por ciento en la misma superficie. En una entrada de vehículos residencial de 2,000 pies cuadrados, esa diferencia se traduce en un costo de instalación de entre $6,000 y $64,000, según el material elegido.


El cálculo a largo plazo es más complejo. Los adoquines instalados correctamente tienen una vida útil documentada de 25 a 50 años con la reposición rutinaria de arena en las juntas y la nivelación periódica. Además, son reemplazables individualmente: cuando una zanja de servicios públicos atraviesa una superficie de adoquines, las unidades afectadas se levantan y se vuelven a colocar limpiamente sin dejar marcas visibles. Los economistas inmobiliarios han atribuido un aumento del 5 al 10 por ciento en el valor de las propiedades a las instalaciones de adoquines de alta calidad en entornos residenciales, una ventaja sin equivalente confiable para el asfalto o el concreto estándar. Para los propietarios de viviendas en mercados donde el atractivo exterior influye en las valoraciones y que planean vender en una década, los cálculos pueden favorecer a los adoquines. Para los operadores comerciales, las propiedades con una flota de vehículos grande o cualquiera que maximice el área pavimentada con un presupuesto limitado, rara vez es así.


Los adoquines también resultan estructuralmente poco prácticos para la mayoría de las aplicaciones de pavimentación comercial. Las grandes superficies requieren una base de agregados extensa y de granulometría precisa para evitar asentamientos diferenciales; el principal modo de fallo en las instalaciones de adoquines es el balanceo o hundimiento de las unidades individuales a medida que el material de la base se desplaza bajo el tráfico. La mano de obra para la instalación es intensiva y altamente especializada, razón por la cual la disponibilidad de contratistas para trabajos de pavimentación a gran escala es limitada en la mayoría de los mercados del Medio Oeste. Para cualquier superficie que supere los 5000-10 000 pies cuadrados, el asfalto sigue siendo la opción dominante por su coste, velocidad de instalación y rendimiento estructural bajo cargas repetitivas pesadas. Los adoquines son una opción a considerar para entradas de vehículos, aceras, patios y entradas residenciales donde la estética y el atractivo exterior a largo plazo justifican el precio superior.

Seasonal asphalt paving cost infographic showing how Wisconsin weather, contractor availability, temperature, and scheduling affect price and quality.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

La estacionalidad y su efecto en el costo del pavimento asfáltico

El asfaltado es un negocio estacional en Wisconsin y en todo el Medio Oeste. El asfalto en caliente requiere temperaturas ambiente superiores a los 10 °C (50 °F) durante su colocación y compactación, lo que limita la temporada práctica de asfaltado a finales de abril y principios de octubre, según el año. Los cierres de plantas, la menor disponibilidad y los picos de demanda al final de la temporada afectan la planificación y, en algunos casos, los precios.

Reservar al principio de la temporada (desde la primavera hasta principios del verano) suele ofrecer a los propietarios la mayor disponibilidad de contratistas y la mayor flexibilidad de programación. Los trabajos de finales de temporada (septiembre y octubre) pueden ser excelentes desde el punto de vista de los materiales, ya que las temperaturas ambiente más frescas ralentizan ligeramente el enfriamiento del asfalto en caliente, lo que proporciona a los equipos más tiempo de trabajo; sin embargo, los plazos de los contratistas suelen ser ajustados y las oportunidades de buen tiempo pueden desaparecer rápidamente.


Los precios del combustible, del acero (para equipos y bordillos) y de los áridos fluctúan a lo largo del año y entre años. Cuando sube el precio del diésel, aumentan los costes de movilización y transporte, incluso si el precio del asfalto se mantiene estable. Esta es una de las razones por las que proyectos idénticos pueden tener precios diferentes de un año a otro, y por la que un presupuesto de hace dos años no es una referencia fiable para el coste actual de un proyecto.


La temperatura no es solo un factor de programación, sino también un factor de calidad del material. El asfalto en caliente sale de la planta a una temperatura aproximada de entre 275 y 325 grados Fahrenheit y debe colocarse y compactarse antes de que su temperatura baje de entre 175 y 185 grados, según el diseño de la mezcla. Una vez que se enfría por debajo de ese umbral, la compactación adecuada se vuelve imposible y el pavimento tendrá una densidad insuficiente, lo que acorta su vida útil. En Wisconsin, las temperaturas ambiente inferiores a 50 °F aceleran significativamente el enfriamiento, razón por la cual los contratistas responsables no pavimentan cuando las temperaturas del suelo o del aire son demasiado bajas, incluso si el calendario del proyecto es ajustado.[3]


La demanda en la región sigue una curva predecible. Los proyectos programados a principios de primavera (de abril a mayo) suelen contar con la mayor disponibilidad de contratistas y el plazo de entrega más largo para grandes proyectos comerciales. De junio a agosto es temporada alta: las plantas operan a plena capacidad, los equipos están completamente desplegados y los plazos de programación se reducen. Septiembre y octubre ofrecen una segunda oportunidad con buenas condiciones, pero con disponibilidad limitada. Los propietarios que esperan hasta finales de verano para programar proyectos de primavera suelen verse obligados a posponerlos hasta la temporada siguiente. Planificar con tres a seis meses de antelación no es excesivo para proyectos comerciales en los mercados de Milwaukee y Waukesha.

Timeline infographic explaining how long asphalt paving takes from start to traffic for driveways, parking lots, curing, and return-to-use schedules.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

¿Cuánto tiempo lleva pavimentar con asfalto?: Plazos desde el inicio hasta la puesta en circulación.

La duración del proyecto depende del alcance, las condiciones del sitio y el tamaño del equipo, pero los estándares de la industria están bien establecidos. Un camino de acceso residencial estándar (de 600 a 1500 pies cuadrados) con una preparación mínima del sitio se completa en uno o dos días desde la llegada del equipo hasta el despliegue final. Un estacionamiento comercial de tamaño mediano (de 10 000 a 30 000 pies cuadrados) suele ser un trabajo de dos a cuatro días. El pavimentado comercial a gran escala (centros comerciales, instalaciones de distribución, estructuras de estacionamiento multifase) puede durar de una a dos semanas o más, dependiendo de los requisitos de fases que mantienen accesibles partes del estacionamiento durante la construcción. Los retrasos por lluvia a mitad del vertido requieren detener el trabajo por completo, ya que el subsuelo húmedo o la precipitación activa contaminarán la mezcla.


Los plazos de puesta en uso son donde los propietarios suelen tener más problemas. El asfalto nuevo puede soportar el tránsito peatonal entre 24 y 48 horas después de que la temperatura de la superficie baje de 38 °C (normalmente a la mañana siguiente en verano). Los vehículos ligeros de pasajeros generalmente pueden volver a circular en 72 horas. Los vehículos pesados (camiones de reparto cargados, contenedores, maquinaria de construcción) deben permanecer fuera del pavimento nuevo durante un mínimo de 7 a 14 días, y más tiempo en climas cálidos cuando la superficie permanece flexible. El curado estructural completo, durante el cual el ligante asfáltico alcanza su resistencia de diseño mediante oxidación y compactación, tarda entre 6 y 12 meses. Por eso, los contratistas de renombre recomiendan esperar una temporada completa antes de aplicar el sellador: sellar demasiado pronto atrapa volátiles en el ligante y puede prolongar la reblandecimiento en lugar de proteger la superficie.


Los plazos de planificación son tan importantes como la duración de la construcción. Durante la temporada alta en el Alto Medio Oeste (generalmente de mayo a septiembre), los equipos de pavimentación establecidos reservan con 4 a 8 semanas de anticipación para trabajos residenciales y de 6 a 12 semanas para proyectos comerciales que requieren coordinación con servicios públicos, contratistas de drenaje o permisos municipales. Los propietarios que contactan a los contratistas en julio con la esperanza de una instalación en agosto a menudo se encuentran con que se les reprograma para la temporada baja de otoño, lo que, en Wisconsin, significa trabajar contrarreloj a medida que las temperaturas nocturnas se acercan al umbral de 50 °F por debajo del cual la compactación de calidad se vuelve poco confiable. Incluya la selección del contratista y el depósito en su cronograma del proyecto mucho antes de la temporada en que desea que se complete el trabajo.

Guide showing how to read an asphalt paving quote by comparing scope, base prep, drainage, pavement thickness, exclusions, and contractor details.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Cómo leer un presupuesto de pavimentación asfáltica

Una propuesta de pavimentación asfáltica solo es útil en la medida en que defina el alcance. Un precio sin un alcance claro no es una cotización, sino una suposición. Antes de comparar precios, los propietarios deben comprender qué incluye cada propuesta.


Una propuesta de pavimentación completa debe especificar: si se va a retirar o recubrir el pavimento existente, qué trabajos de excavación o nivelación se incluyen, qué diseño de base se va a utilizar (espesor y tipo de material), qué espesor y tipo de mezcla de asfalto se va a instalar, cómo se va a gestionar el drenaje, qué trabajos de borde y transición se incluyen y si el marcado de líneas, los ajustes de servicios públicos u otros elementos de acabado forman parte del alcance.

Cuando dos propuestas difieren significativamente en precio, la primera pregunta debería ser: ¿qué incluye cada alcance? No: ¿qué contratista es más barato? Una propuesta más baja que excluye la corrección de la base, el drenaje o la remoción adecuada no es una mejor opción, sino un costo diferido. En pavimentación, los trabajos que se omiten durante la construcción casi siempre resultan más costosos una vez que el pavimento está instalado.


  • Consejo práctico: Pida a cada contratista que le explique detalladamente las etapas iniciales y finales de su proyecto. Un contratista que pueda explicar la secuencia de trabajo —nivelación, preparación de la base, compactación, aplicación de asfalto, acabado— en un lenguaje sencillo demuestra tener los conocimientos necesarios para ejecutarlo correctamente.


Una propuesta de pavimentación legítima debe especificar, como mínimo: la superficie a pavimentar, si se va a retirar o recubrir el pavimento existente, la profundidad de la excavación y las especificaciones de la base (tipo de material y espesor compactado), el diseño de la mezcla asfáltica y el espesor total compactado, cómo se abordará el drenaje, qué trabajos de borde y transición se incluyen, si se incluyen ajustes de servicios públicos, qué señalización o marcas se incluyen, el calendario de pagos (los contratistas legítimos no requieren el pago completo por adelantado) y un cronograma estimado del proyecto. Cualquier propuesta que sea un solo concepto —«pavimentar entrada, $X,XXX»— no constituye un alcance. Es una cifra sin ninguna responsabilidad que la respalde.


Las condiciones de pago son un indicador útil de la legitimidad de un contratista. Los contratistas de pavimentación de buena reputación suelen requerir un depósito modesto del 10 al 30 por ciento para programar el trabajo, y el saldo restante se paga al finalizar satisfactoriamente. Los contratistas que exigen el pago completo antes de comenzar el trabajo, o que solo aceptan efectivo, operan fuera de las prácticas estándar de la industria. La Oficina de Mejores Negocios de Wisconsin ha documentado casos repetidos de contratistas de pavimentación —muchos de los cuales operan puerta a puerta ofreciendo "asfalto sobrante"— que cobran grandes pagos por adelantado y entregan trabajos de mala calidad o desaparecen por completo, con pérdidas para los propietarios que alcanzan los $8,000 o más por incidente.[7]

Infographic explaining why two asphalt paving quotes can be very different when one includes only an overlay and another includes full reconstruction.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

¿Por qué dos citas sobre asfalto pueden ser tan diferentes?

Esta es la pregunta que muchos propietarios desean que se responda. Dos contratistas inspeccionan la misma entrada o estacionamiento y presentan presupuestos con miles de dólares de diferencia. ¿Por qué?


La razón más común radica en la diferencia de alcance, no en la calidad del contratista. Un contratista puede incluir la remoción completa, la corrección del terreno, una preparación de base más resistente, asfalto más grueso y trabajos de drenaje. El otro puede proponer una capa superpuesta sobre la superficie existente, una preparación mínima y una sección más delgada. Ambas propuestas se refieren a la misma dirección y la misma superficie. Sin embargo, describen proyectos fundamentalmente diferentes.


También pueden existir diferencias legítimas en los costos generales, el equipo, los seguros y la forma en que cada contratista valora el riesgo. Un contratista con suficiente experiencia como para saber que un terreno en particular tiene problemas de drenaje puede fijar un precio conservador para tener en cuenta el trabajo adicional que prevé encontrar. Un contratista que presupuesta el trabajo basándose en la medición de una entrada de vehículos sin una visita al lugar puede subestimar lo que requiere el proyecto.


La comparación más útil no es la de precio a precio, sino la de alcance a alcance. Para cada propuesta, es fundamental comprender qué se va a eliminar, qué se va a corregir, cuál es el diseño base, qué suposiciones sobre el tráfico se están haciendo, cómo se gestionará el drenaje y cuál es la función real de la superficie terminada. Esta comparación le brindará mucha más información que la simple comparación de cantidades monetarias.


Para ilustrar la diferencia de alcance: en una entrada residencial de 186 metros cuadrados (2000 pies cuadrados), la diferencia entre una propuesta que incluye excavación completa, 15 cm (6 pulgadas) de base de agregado compactado y 10 cm (4 pulgadas) de asfalto, y otra que propone una capa de 5 cm (2 pulgadas) sobre la superficie existente, es de aproximadamente entre 4000 y 7000 dólares en el costo total del proyecto. Ambas propuestas se refieren a la misma entrada. Si la base existente está en buen estado, la capa de asfalto podría ser la recomendación correcta, y el precio más bajo es legítimo. Si la base está deteriorada, la capa de asfalto durará de 2 a 5 años, y el propietario gastará más en el eventual reemplazo completo que si hubiera realizado el trabajo correctamente desde el principio. El precio por sí solo no permite determinar qué situación se aplica a su propiedad.

Infographic comparing low asphalt paving bids with better-value work, showing upfront price, hidden failures, yearly cost, and long-term repair risk

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

¿Por qué el presupuesto más barato para pavimentación asfáltica no siempre es la mejor opción?

Un precio más bajo no implica automáticamente una mejor opción si no se tienen en cuenta las obras necesarias para evitar el deterioro prematuro del pavimento. Esta es una de las lecciones más claras y consistentes en el ámbito del asfalto. Según los datos de vida útil, el asfalto instalado sobre una base deteriorada o sin una corrección adecuada del drenaje falla mucho antes; en muchos casos documentados, mucho antes de los 15 a 25 años previstos.


Reemplazar un camino de entrada deteriorado cuesta más que hacerlo bien desde el principio. Además, implica interrupciones repetidas, transporte y gastos de eliminación. Un pavimento que dura 25 años con un solo reasfaltado a los 15 años tiene un costo total de propiedad mucho menor que un pavimento que requiere un reemplazo completo a los 8 años por no haberse realizado el trabajo de preparación. Las cifras son claras una vez que se comparan con honestidad.


Esto no significa que la cotización más alta sea siempre la correcta. Significa que los propietarios deben comprender qué está incluido y qué se da por sentado. La mejor opción suele ser la que mejor se ajusta al alcance del trabajo y a las condiciones reales del terreno, no la que tiene la publicidad más impactante o la que ofrece el menor número de visitas.


Las cuentas son claras si se analizan a lo largo del tiempo. Un camino de entrada instalado correctamente por $8,000 —con la preparación adecuada de la base, el espesor correcto y la corrección del drenaje— que dura de 20 a 25 años con un ciclo de sellado cuesta aproximadamente de $340 a $420 por año de vida útil. Un camino de entrada instalado por $4,500 sin la preparación adecuada que requiere un reemplazo completo al octavo año cuesta aproximadamente $562 por año antes de que comience la segunda instalación. Durante un período de propiedad de 25 años, el propietario que optó por la oferta más baja ha pagado más en total y ha sufrido dos rondas de interrupciones por construcción. Esto no es una especulación, sino la consecuencia previsible de instalar un producto de pavimentación estructural sin la base estructural que requiere.

Southeastern Wisconsin asphalt paving cost guide comparing residential driveway and commercial parking lot pricing with local market factors.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Regional asphalt paving cost infographic for Southeastern Wisconsin showing driveway and parking lot price ranges on a local service area map.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

¿Cuánto cuesta realmente pavimentar con asfalto en el sureste de Wisconsin?

Las guías de precios nacionales genéricas muestran promedios que rara vez reflejan el costo real de un proyecto de pavimentación en el sureste de Wisconsin. El precio de los materiales, la distancia a la planta de asfalto, las tarifas laborales regionales y las condiciones del mercado local influyen en el precio final de cualquier proyecto dentro del rango nacional. El costo de una entrada de vehículos en Waukesha no es necesariamente el mismo que en Racine o Brookfield, y el costo de un lote comercial en Milwaukee no es el mismo que en una comunidad más pequeña con menos contratistas y distancias de transporte más largas.


Para entradas de vehículos residenciales en toda la región, incluyendo Milwaukee, Waukesha, New Berlin, Muskego, Brookfield, Racine, Wind Point y Kenosha, los datos actuales del mercado sitúan la instalación estándar de asfalto (que incluye la demolición de la superficie existente, la evaluación de la base y de 7 a 10 cm de asfalto nuevo) en un rango aproximado de $4 a $7 por pie cuadrado. Los terrenos con suelos blandos, problemas de drenaje, muros de contención, accesos difíciles o cambios de pendiente significativos tendrán precios más elevados. Las entradas de vehículos de nueva construcción sin pavimento existente que retirar pueden ser más competitivas según las condiciones del terreno. Las comunidades más pequeñas, alejadas de las principales plantas de asfalto, incluyendo partes de los condados de Walworth, Jefferson y Washington, pueden ver precios en el extremo superior de ese rango debido al mayor costo de transporte.


En el sureste de Wisconsin, el precio por pie cuadrado para un proyecto sencillo de pavimentación suele oscilar entre 3 y 5 dólares para estacionamientos de mayor tamaño. Milwaukee y Waukesha concentran la mayor cantidad de contratistas de pavimentación comercial y tienen el mayor acceso a plantas de asfalto en la región, lo que permite precios competitivos para proyectos de mayor envergadura. En mercados más pequeños, como Racine, Kenosha, Brookfield y sus alrededores, la competencia puede ser menor y la logística de las plantas puede ser más compleja. La construcción integral de estacionamientos comerciales, incluyendo la preparación del terreno, bordillos de concreto, estructuras de drenaje y señalización vial, se considera un proyecto de construcción completo y debe evaluarse como tal, independientemente de la ubicación.


Estos son rangos regionales honestos basados en datos de mercado disponibles. No son garantías, y ninguna cifra en esta guía reemplaza una evaluación in situ. Las condiciones del subsuelo, el drenaje, el acceso y la complejidad del proyecto influirán en el precio final. La única cifra que importa para su proyecto específico es la que se basa en su propiedad real.

Maintenance cost infographic showing what to budget after asphalt paving for sealcoating, crack filling, resurfacing, and long-term pavement care.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Costes de mantenimiento: ¿Qué presupuestar después de pavimentar?

Una nueva superficie de asfalto marca el inicio de una relación de mantenimiento, no el fin de una decisión de gasto. Presupuestar el mantenimiento es fundamental para comprender el costo real del asfaltado.



El sellado es el paso de mantenimiento más común y económico. Protege la superficie de la oxidación por rayos UV, la penetración de humedad y las manchas de combustible o aceite. Las recomendaciones del sector indican que se debe aplicar el sellador entre 6 y 12 meses después de una nueva instalación (una vez que el asfalto esté completamente curado) y cada 2 a 5 años posteriormente, según el tráfico y la exposición. Los datos actuales del mercado sitúan el costo del sellado entre $0.14 y $0.25 por pie cuadrado para superficies comerciales y entre $0.88 y $2.10 por pie cuadrado para entradas de vehículos residenciales, según el estado y el producto.


El relleno de grietas debe abordarse tan pronto como aparezcan, antes de que el agua se filtre y comience a degradar la base. El costo del relleno de grietas es mínimo en comparación con el costo de permitir que el agua alcance la capa base y acelere el deterioro. Los precios de los parches y las reparaciones localizadas varían significativamente según la profundidad y la extensión del área dañada.


El costo total de mantenimiento durante los 20 años de vida útil del asfalto suele oscilar entre $2,000 y $4,000 para una entrada de vehículos residencial estándar, incluyendo los ciclos de sellado, el relleno de grietas y las reparaciones menores, siempre y cuando la instalación original fuera correcta. Un pavimento mal instalado puede requerir reparaciones importantes o su reemplazo mucho antes de los 20 años, lo que aumenta drásticamente el costo total de propiedad.


Un programa de mantenimiento práctico para una nueva entrada de asfalto en Wisconsin es el siguiente: espere de 6 a 12 meses después de la instalación antes de aplicar la primera capa de sellador, permitiendo que el ligante asfáltico se cure completamente y libere gases. Aplique el sellador cada 3 a 5 años a partir de entonces. Rellene las grietas inmediatamente cuando aparezcan: el sellador de grietas cuesta de $0.50 a $2.00 por pie lineal aplicado profesionalmente y es la inversión de mantenimiento más rentable disponible, ya que cada dólar gastado en el sellado de grietas antes de que el agua se filtre ahorra entre $6 y $10 en costos de reparación futuros. Aproximadamente a los 12 a 15 años, evalúe si es apropiado repavimentar. Una superficie bien mantenida a esa edad puede necesitar solo una capa delgada; una descuidada puede requerir un reemplazo completo.

Checklist infographic of questions to ask before signing an asphalt paving contract, including scope, base prep, drainage, materials, and warranty.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Qué preguntas hacer antes de firmar cualquier contrato de pavimentación asfáltica.

En lugar de empezar con "¿Cuánto cuesta por pie cuadrado?", la pregunta que genera la respuesta menos útil, los propietarios obtienen sistemáticamente mejores resultados cuando hacen preguntas que revelan el alcance que hay detrás de la cifra.


Las preguntas más útiles antes de aceptar una propuesta de pavimentación incluyen: ¿Qué trabajos de preparación se incluyen en esta propuesta y por qué? ¿Se va a retirar o recubrir el pavimento existente y qué determina esa recomendación? ¿Cuál es el diseño de la base: qué espesor, qué material y cómo se compactará? ¿Existen problemas de drenaje en este sitio y cómo se abordarán? ¿Qué espesor de asfalto se especifica y es apropiado para el tráfico que soportará esta superficie? ¿Qué se incluye en los detalles de acabado: bordes, transiciones, ajustes de servicios públicos, señalización vial? ¿Cuál es la vida útil esperada de esta instalación y qué mantenimiento recomendaría? Y, lo más importante, ¿qué agregaría o cambiaría si el presupuesto no fuera la principal limitación?


Esa última pregunta suele ser la más reveladora. Un contratista que puede responderla de forma específica y honesta —no como un argumento de venta, sino como una recomendación técnica— demuestra tener el conocimiento y la integridad necesarios para construir un pavimento de alto rendimiento.


Tres preguntas aclaran la mayoría de las dudas de los contratistas más rápidamente que ninguna otra. Primero: ¿Cuál es el espesor de la base compactada y qué material está utilizando? Un contratista que no puede responder a esto específicamente no tiene un diseño estructural, solo un presupuesto. Segundo: ¿Qué mezcla asfáltica está especificando y a qué profundidad de compactación? La mezcla superficial y la mezcla de ligante cumplen funciones diferentes; un contratista que no las distingue podría no estar instalando un sistema de pavimentación adecuado. Tercero: ¿Cómo está gestionando el drenaje en este sitio? La respuesta revela si inspeccionaron la propiedad cuidadosamente o si la midieron desde la calle. Estas tres preguntas le dirán más sobre la calidad de una propuesta que cualquier cantidad de material de marketing o reseñas en línea.

Contractor selection infographic warning about paving scams, low bids, leftover asphalt claims, missing insurance, and vague written scope

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Cómo elegir un contratista de pavimentación asfáltica: qué buscar y qué evitar

El asfaltado atrae a un número de operadores fraudulentos superior a la media debido a la aparente baja barrera de entrada: un camión, una carga de mezcla y la disposición a tocar puertas. El Better Business Bureau de Wisconsin, CBS58 Milwaukee y FOX6 News han documentado estafas de asfaltado en el estado, con pérdidas individuales para los propietarios de viviendas de hasta 8000 dólares. El patrón más común: un equipo se presenta sin ser solicitado, afirma tener "asfalto sobrante" de un trabajo cercano, ofrece un precio sospechosamente bajo por un trabajo el mismo día, cobra un depósito en efectivo considerable o el pago completo por adelantado, y entrega un trabajo deficiente o no realiza ningún trabajo. La afirmación de tener "mezcla caliente sobrante" es una señal de fraude fiable: el asfalto de mezcla caliente debe colocarse entre 30 y 90 minutos después de salir de la planta a temperaturas de entre 135 y 160 °C. No existe tal cosa como una mezcla caliente sobrante que pueda reutilizarse al día siguiente o transportarse puerta a puerta.[7] [8] [9]


Para verificar la legitimidad de un contratista, se requieren tres credenciales: una licencia comercial o registro de contratista vigente en el estado donde se realiza el trabajo, un certificado de seguro de responsabilidad civil general vigente (un mínimo de $1 millón por incidente es estándar en la industria) y una dirección comercial verificable, no solo un número de teléfono celular. En Wisconsin, los contratistas que realizan trabajos por encima de ciertos umbrales monetarios deben estar registrados en el Departamento de Seguridad y Servicios Profesionales; un contratista legítimo proporcionará su número de registro sin dudarlo. Solicite el certificado de seguro directamente a la aseguradora del contratista, no una copia impresa entregada en su domicilio. También es común solicitar referencias de proyectos comerciales completados en los últimos 12 meses; un contratista que no pueda proporcionar tres referencias recientes y verificables es nuevo en el mercado o no opera sin una base de clientes estable.


La estructura de pago es uno de los indicadores más claros de legitimidad. Los contratistas de pavimentación establecidos suelen requerir un depósito del 10 al 30 % al firmar el contrato para cubrir los costos de movilización y materiales, y el saldo restante se paga al finalizar el trabajo satisfactoriamente. Cualquier contratista que exija más del 50 % por adelantado, o el pago total antes de que comience el trabajo, opera fuera de las normas del sector. Los requisitos de pago solo en efectivo sin un contrato escrito son motivo de gran desistimiento: desista. Un alcance de trabajo escrito debe especificar la superficie exacta en metros cuadrados, el espesor del pavimento en pulgadas, el número de capas de asfalto, el método de preparación de la base, las disposiciones de drenaje y cualquier garantía, generalmente de uno a dos años para la mano de obra en proyectos residenciales. Si un contratista no puede o no quiere plasmar estos detalles por escrito antes de que comience el trabajo, ese será el contrato que tendrá que aceptar una vez que el equipo abandone su propiedad.

Guide showing what a thorough asphalt paving estimate should include, from site evaluation and scope to materials, drainage, pricing, and warranty.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Así es como luce realmente un presupuesto detallado para pavimentación con asfalto.

Un contratista de pavimentación cualificado llega a una propiedad pensando en el terreno, no en la venta. Su primera tarea es comprender la función del sistema de pavimentación, sus puntos fuertes y débiles. Esta evaluación comienza incluso antes de tomar medidas.



Una inspección adecuada del terreno abarca el estado completo de la superficie: dónde drena el agua y dónde no, cómo se mantienen los bordes y las transiciones, si las zonas bajas o las estructuras de servicios públicos se han desplazado, y qué información proporciona la superficie existente sobre lo ocurrido en la base subyacente. Las grietas, los patrones de asentamiento y las fallas en el drenaje son información de diagnóstico, no solo problemas estéticos.


Antes de realizar cualquier medición, es fundamental definir el alcance del proyecto. ¿Para qué se utilizará la superficie? ¿Qué tipo de tráfico soportará? ¿Cuál es el objetivo del propietario: una sustitución a largo plazo o una capa de recubrimiento con control de costes? Las respuestas determinan el diseño estructural. Un presupuesto honesto se basa en las condiciones del terreno y los objetivos reales del propietario, no en un precio fijado para ganar una licitación. Si la base existente está en buen estado y una capa de recubrimiento es la opción más adecuada, eso es lo que se debe recomendar. Si la sustitución completa es la única solución duradera, se deben explicar claramente las razones que justifican dicha recomendación, sin darlas por sentadas.


Una vez definido el alcance, una estimación exhaustiva contempla todos los costos reales: tonelaje de material según las especificaciones de espesor reales, requisitos básicos, mano de obra, equipo, combustible, movilización y gastos generales apropiados. El precio en una propuesta de calidad refleja el proyecto tal como es en realidad, no una estimación aproximada de superficie optimizada para ser la cifra más baja.


Para los propietarios de inmuebles en el sureste de Wisconsin —incluidos los condados de Muskego, New Berlin, Brookfield, Waukesha, Milwaukee, Racine, Wind Point, Kenosha, Ozaukee, Washington, Jefferson y Walworth— se aplican los mismos principios independientemente del contratista que realice el trabajo. Una evaluación gratuita en el lugar, basada en las condiciones reales del terreno, es el único punto de partida para obtener un presupuesto fiable.


  • Si quieres saber cuánto costará realmente tu proyecto, el primer paso más útil es una evaluación gratuita en el lugar. Sin cifras genéricas. Sin presiones. Solo una evaluación honesta de tu propiedad y una propuesta clara basada en lo que realmente necesita.
Guide showing what a thorough asphalt paving estimate should include, from site evaluation and scope to materials, drainage, pricing, and warranty.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Guide showing what a thorough asphalt paving estimate should include, from site evaluation and scope to materials, drainage, pricing, and warranty.

PCAA creó esta imagen para uso público bajo la licencia Creative Commons Attribution (CC BY).

Recursos citados

[1] Asociación Nacional de Pavimentos Asfálticos (NAPA). "Encuesta de la industria de pavimentos asfálticos sobre materiales reciclados y asfalto de mezcla templada". asphaltpavement.org. https://www.asphaltpavement.org/

[2] Administración Federal de Carreteras (FHWA). "Pavimento asfáltico reciclado (RAP): Estado de la práctica". Departamento de Transporte de los Estados Unidos. https://www.fhwa.dot.gov/pavement/recycling/rap/

[3] Asphalt Institute. "Diseño de espesor: pavimentos asfálticos para carreteras y calles" (Serie de manuales n.° 1, MS-1). Lexington, KY: Asphalt Institute. https://www.asphaltinstitute.org/

[4] Asociación Estadounidense de Funcionarios Estatales de Carreteras y Transporte (AASHTO). "Guía para el diseño de estructuras de pavimento". Washington, DC: AASHTO. https://www.transportation.org/

[5] Transportation Research Board. "Relación entre los precios del petróleo crudo y los costos del ligante asfáltico". Transportation Research Record: Revista del Transportation Research Board. https://journals.sagepub.com/home/trr

[6] S&P Global Commodity Insights / OPIS. "Datos de precios al contado del betún en Norteamérica". Precios de mercado a diciembre de 2025. https://www.opisnet.com/

[7] Better Business Bureau de Wisconsin. "Alertas sobre estafas de contratistas de pavimentación y advertencias para el consumidor". BBB al servicio de Wisconsin. https://www.bbb.org/us/wi/

[8] CBS58 Milwaukee. "Advertencias sobre estafas de pavimentación: Propietarios de viviendas en Wisconsin son blanco de cuadrillas que van de puerta en puerta." WDJT-TV Milwaukee. https://www.cbs58.com/

[9] FOX6 News Milwaukee. "Estafadores de pavimentación de entradas de vehículos atacan a propietarios de viviendas en Wisconsin; el BBB emite una alerta." WITI-TV Milwaukee. https://www.fox6now.com/

[10] Asociación Estadounidense de Pavimentos de Concreto (ACPA). "Estudios de comparación de costos y rendimiento del ciclo de vida de los pavimentos de concreto". acpa.org. https://www.acpa.org/

[11] FHWA. "Conservación del pavimento: Cómo aprovechar al máximo las carreteras rurales: Análisis del costo del ciclo de vida". Administración Federal de Carreteras, Departamento de Transporte de EE. UU. https://www.fhwa.dot.gov/pavement/preservation/

[12] Alianza para la Preservación y el Reciclaje de Pavimentos (PPRA). "Beneficios y rentabilidad del mantenimiento preventivo de pavimentos". pprainfo.org. https://roadresource.org/
